高原之光
——全国首个水光蓄一体化光伏项目背后的“中国智造”与“电建铁军”

时间: 2026- 01- 29 信息来源: 本站 作者: 张学连 龚思颖 字号:[ ]

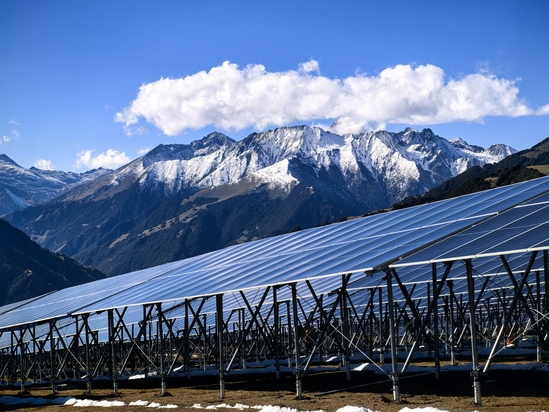

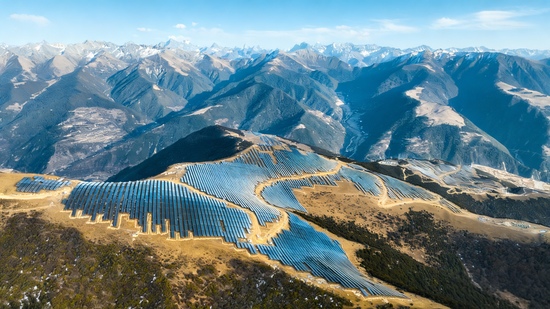

巍峨的邛崃山脉东麓,阳光穿透稀薄空气,如金线倾洒于雪域山脊。2025年6月,全国首个水光蓄一体化光伏项目——小金川流域光伏基地正式破土动工。短短半年,一座装机16万千瓦、海拔3800米、配套16兆瓦/32兆瓦时构网型储能的现代化电站拔地而起,宛如蓝色海洋在高原熠熠生辉,奏响绿色能源交响曲。

2026年1月28日,首批光伏方阵并网发电。该项目由中电建水电开发集团承建,是国家“双碳”目标在高海拔地区的生动实践,更是对极端条件下多能互补、清洁能源高质量发展的创新探索。投运后年均发电量约2.8亿千瓦时,可满足14万户家庭全年用电,年节约标准煤8.7万吨,减排二氧化碳26.25万吨,为川西北高原注入强劲绿色动能。

记者深入一线,探寻这道“高原之光”背后,一场与自然搏斗、与时间赛跑、与梦想同行的壮阔征程。

破解“光”之难题的智慧突围

“高原建光伏,难的不只是海拔。”项目技术负责人指着墙上的系统拓扑图说道。场区海拔3300至4100米,高寒、缺氧、强紫外线、冰雪侵袭交织,有效施工期仅约5个月。

更棘手的是用地问题。可研规划4200亩,经生态红线、基本农田等多轮核减,可用面积锐减至3227亩。设计团队果断“做减法”:剔除倾角大、光照差区域,优化总平面布局;同时在效率上“做加法”——依托光伏发电仿真模型反复推演,将组件倾角从传统26度优化至22度,成为高原经纬度下的“黄金解”,显著减少前后排阴影遮挡,实现年均发电量最大化。

设备采购亦遇“寒冬”。2025年组件价格剧烈波动,采购团队紧盯市场,精准捕捉低谷期,成功锁定全部设备,大幅降低采购风险。

真正的“硬仗”在生产端。以35千伏配电装置为例,常规周期60天。团队创新构建“目标倒排—节点管控—问题清零”穿透式管理体系,业主直连供应商,协调图纸、原料、资金等环节。“那段时间,我的手机成了‘生产线热线’。”项目负责人笑言。最终,生产周期压缩至45天,为高原“黄金施工期”抢出宝贵时间。

“光伏波动大,如何稳定输出?”技术负责人坦言。破解之道,在于打破能源类型壁垒,推动水光蓄储协同。

项目自启动即锚定“多能协同”路径,打造“源网荷储”一体化智慧能源生态。通过建设统一多能互补系统,实现水电、光伏、抽水蓄能与电化学储能的毫秒级协同控制,显著提升调峰调频能力,促进清洁能源深度融合。

项目成功打造我国首个水光蓄储实时协同控制示范工程,构建“梯级水电补偿、多能协同平抑、富余电能储能及黑启动重构”多级互补体系,精准调控光伏波动,破解高原弱电网消纳难、调峰压力大等难题。

围绕核心技术,项目自主申报发明专利10项、实用新型专利4项,涵盖储能优化、微网构建、安全调控等关键技术,形成系统化工程解决方案。从技术突破到标准输出,高原之上正书写中国能源转型新篇章。

在“世界屋脊”书写“小金速度”

高原冬天来得早,寒风卷着砂石,气温常达零下十几度,氧气含量不足平原八成。小金川流域光伏基地攻坚期,建设者在极寒中连续作业。

场区道路是“生命线”。原始地形陡峭,大型设备运输如登天。项目团队创新采用“8×8全驱重型牵引车+自行式液压平板车”双动力系统,攻克陡坡打滑、悬架过载难题。道路设计贯彻“依山就势、分级降坡”理念,配套防滑栈道、加宽会车平台,建成可承载180吨级车辆的坚实通道。“以前空手爬都喘,如今大卡车稳稳开上去,真是奇迹。”老司机感慨。

组件运输更显智慧。安装高峰期,成千上万块组件需运抵陡峭作业面。项目引入无人机吊装技术,飞越沟壑,精准投送。施工队长说:“原本几十人肩扛手抬的活,现在几架无人机就能搞定。”效率提升数倍,更保障了人员安全。

在海拔最高阵列区,为抢在冻土期前完成基础浇筑,建设者在零下十几度寒风中作业,呵气成霜,仍一丝不苟校验支架垂直度与组件平整度。“高原工程,更要经得起时间考验。”这是每位建设者的信条。

绘就绿色发展与民生改善的“同心圆”

一座电站,不仅是能源工程,更是民生工程。征地是“第一道关”。阵列区需临时租赁草地3227亩,涉及多个村组。起初村民顾虑重重:土地是“命根子”,租金怎么定?收益如何分?

征地协调员走村入户,一户一策,面对面沟通。一个月内走访群众超百户,透明公开比对周边标准,耐心解释政策。一句句真诚对话,换来群众理解与支持——既保障项目推进,又实现群众与企业双赢。“现在不仅有租金,还能继续放牧,日子更有盼头了。”一位牧民动情地说。

项目建设也成为“造血工程”。木坡乡藏族青年阿旺说:“以前在外打工,一年攒不了几个钱。现在家门口开装卸车,一个月收入顶过去半年!”项目累计带动就业超500人,覆盖施工、运维、管理等多个领域,真正实现“家门口就业”。

更令人欣喜的是,企业不仅带来岗位,更带来看得见、摸得着的民生改善。出资修缮道路,增设数百处错车道与防护设施,终结“弯道难行、会车难”困境;施工电源线路终结部分乡镇供电不稳历史;高峰期1500名建设者汇聚,催生餐饮、零售、物流等新业态,乡镇烟火气升腾。

“电站建好了,路通了,电稳了,山货能卖出去了,年轻人也看到留在家乡的希望。”村干部动情道。曾经“走出去”的年轻人,如今开始“留下来”——因为这里有了希望。

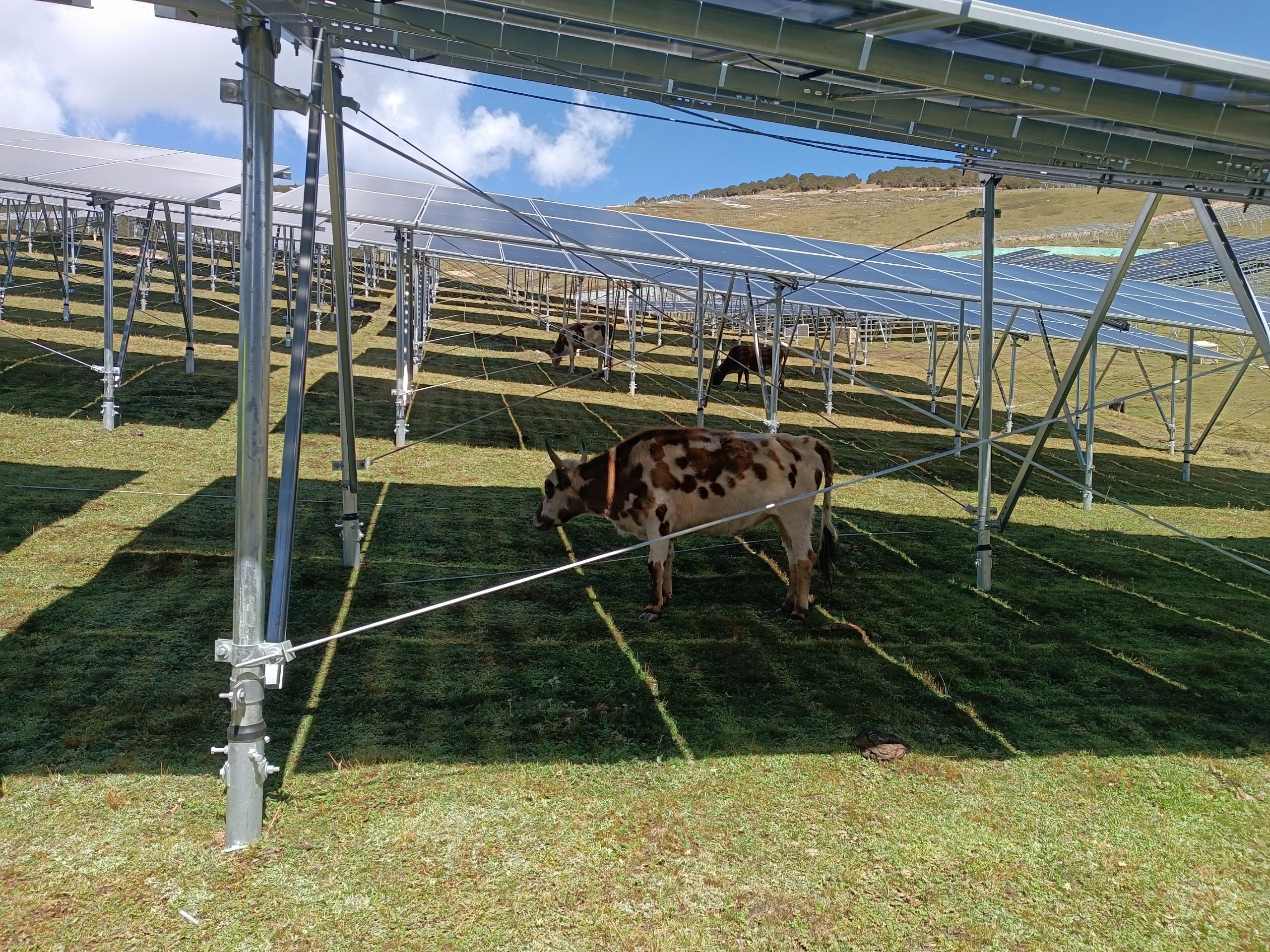

项目创新“牧光互补”生态模式:光伏支架离地2.0米,实现“板上发电、板间放牧、板下修复”复合利用。既保障发电效率,又保留牧民放牧空间,光伏板下开展生态修复,高原草地重焕生机。既守护“绿水青山”,也托起“金山银山”,实现生态保护与现代牧业协同发展。

项目年利税突破300万元,通过产业带动、技能培训持续反哺地方。它不仅是一座电站,更是一座连接政府、企业与群众的“同心桥”,绘就绿色发展与民生改善交相辉映的壮美画卷。

淬炼一支“电建铁军”

高原的苦,是刺骨的寒风、稀薄的空气、漫长的寂寥。一场与时间赛跑、与严寒搏斗的攻坚战,在这片雪域高原悄然打响。项目涉及施工、技术、设备供应、监理等多方单位,工序交叉密集、协同难度空前。为确保各环节无缝衔接,项目团队迅速成立专项协调小组,建立“每日调度、每周复盘”工作机制,构建起上下贯通、左右联动的攻坚体系,形成高效运转的“作战中枢”。

机电安装任务重、技术要求高,涵盖主变压器、GIS组合电器、SVG无功补偿装置等关键设备,以及复杂的综合自动化系统。面对挑战,来自阿坝片区各电厂的党员和技术骨干迅速集结,一支名为“阿电雪域突击队”的“特种部队”应运而生——一支跨专业、强协同、敢打硬仗的先锋力量。

他们推行“一线驻守”模式,全员24小时轮班值守,办公室搬进工地,图纸铺在帐篷里,问题在现场解决,进度在一线推进。

真正的“决战”在2025年11月底到来——对木坡、赞拉两座已建水电站开展大规模升级改造,涉及电流互感器更换、高压电缆更换、保护系统全面升级。所有作业必须在极短的停电窗口期内完成,容不得半点差错。

11月25日凌晨零时,指令下达:“全停电操作,开始!”小金川总厂厂长巫里尔沙带领运维团队迎寒而上。高原的深夜,气温降至零下十摄氏度,呵气成霜。操作人员裹着厚棉衣,在开关站内穿行,手指冻得发紫,却仍精准执行成千上万项倒闸操作。15小时不间断奋战,只为争出宝贵的“黄金窗口”。

“数据必须100%准确,保护是电网安全的最后防线。”调试人员杜凌志在寒风中反复核对装置参数,手指早已失去知觉,却始终紧握工具。不远处,杨明紧盯监控屏幕,反复比对遥信、遥测信号:“最后几个点了,必须和现场完全一致!”

而在另一处作业面,95后技术骨干曹俊的身影格外坚定。风沙扑面,他浑然不觉,指尖在设备面板间飞舞,高效完成升压站综自监控与网络安全设备的调试;他穿梭于各作业面,牵头组织监控系统、保护子站、电能量采集等系统与省调、地调的测点核对,召集设计、安装、调试三方召开碰头会。凭借敏锐的专业判断,他精准发现并修正十余处隐蔽隐患,为系统稳定运行筑起坚实防线。

筹备团队连续一周昼夜奋战,饿了啃一口干粮,困了就蜷在工程车里眯一会儿。

1月27日,220千伏线路成功送电,所有设备平稳投运。控制室瞬间沸腾,欢呼声在寂静的高原上回荡:“打通了!光伏送出的‘大动脉’打通了!”

这场硬仗,不仅打通了电力输送的“命脉”,更为光伏项目如期并网奠定了最坚实的根基。

1月28日8时28分,四川阿坝小金川流域光伏基地项目首批光伏并网发电。

“只要能让绿色电能早日点亮千家万户,再苦再累都值得!”这是光伏建设人员的共同心声,更是新时代能源建设者的责任与担当。

红日跃出雪山,金光洒满大地。曾经,高原的阳光只是炙烤大地的自然力量;如今,它被赋予新的使命——转化为驱动发展的绿色电能。

这片光,点亮了千家万户的灯盏,照亮了民族地区高质量发展的前程,更映照出中国电建在时代浪潮中,践行“双碳”誓言、奉献绿色能源的坚实足迹与赤子情怀。

大渡河畔,新的故事正随着滚滚绿电波澜,奔流不息。
