云南富民抽水蓄能电站通风兼安全洞提前贯通
|
||||
|
||||

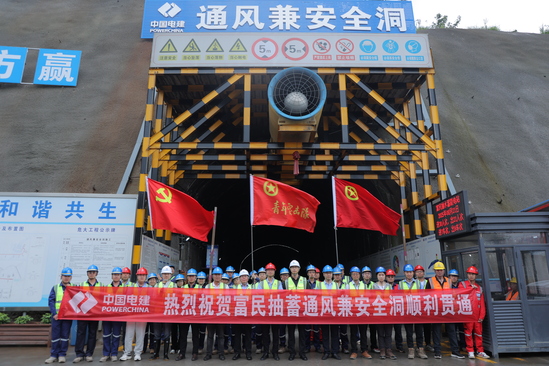

8月21日,云南富民抽水蓄能电站通风兼安全洞提前101天实现全线贯通,为这座装机容量140万千瓦的“超级充电宝”主体工程推进按下加速键。 富民抽水蓄能电站通风兼安全洞是该项目首个开工建设的关键洞室,具有重要战略意义。洞室全长1394.85米,采用“城门洞”型结构设计,隧洞断面净尺寸达7×6.5米,兼具厂房通风与上层施工交通两大功能,是项目建设初期的重要基础设施。 在项目建设过程中,富民公司与各参建单位充分发挥党建引领作用,依托党员示范岗和青年突击队,在用地报批这一关键环节,团队创新采用“临时用地加+明拱覆土复耕”方案,成功实现通风兼安全洞提前开工,为项目整体进度争取了宝贵时间。面对复杂的施工条件,项目团队积极探索创新。在K0+390-K0+410段精心打造光面爆破样板,通过不断优化爆破参数、严格把控爆破钻孔质量,显著提升了开挖轮廓平整度,有效控制了超挖情况,提高了施工质量和效率。创新“清污分流”排水模式,对施工废水与岩壁渗水进行分类处理,既满足了环保要求,又实现了水资源的循环利用,践行绿色施工理念。面对通风兼安全洞复杂多变的地质条件,通过技术靠前服务,动态调整开挖支护方案,创造了月最高进尺198米、月均进尺108米的优异成绩,为地下厂房主体工程开工奠定了坚实基础。 富民公司负责人表示在后续工程中,将持续强化安全、质量、进度与环水保的全方位管理。不仅要建成一座高品质的抽水蓄能电站,更要将其打造为云南省乃至全国抽蓄项目建设的新标杆,为区域能源结构优化和“双碳”目标的实现贡献关键力量。 云南富民抽水蓄能电站通风兼安全洞提前101天实现全线贯通 (责任编辑:刘开燕) |
