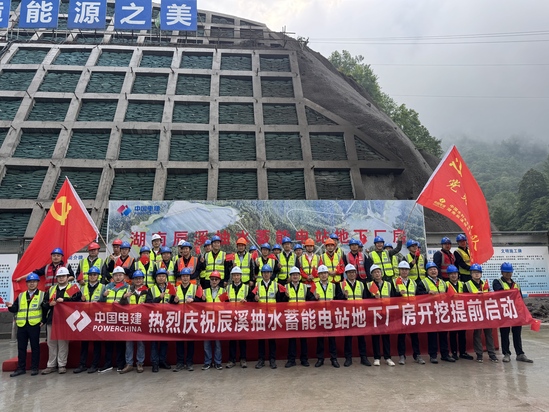

湖南辰溪抽蓄电站通风兼安全洞贯通主厂房施工全面启动
|
||||
|
||||
近日,湖南省辰溪抽水蓄能电站关键线路建设取得重大突破,通风兼安全洞提前67天实现全线贯通,正式迈入地下主厂房施工建设攻坚阶段,为顺利推进后续施工注入强劲动力。 湖南省辰溪抽水蓄能电站通风兼安全洞全长822.647m,采用城门洞型结构设计,净断面尺寸为7.5m×7.0m,平均纵坡7.61%,是地下厂房洞室群开工建设的必要条件,更是地下主厂房Ⅰ-Ⅱ层开挖的唯一通道,同时具备通风、排烟、应急疏散等多重功能,对保障电站运行安全和人员安全至关重要。 通风兼安全洞施工难度大,技术要求高,自2024年9月25日开工以来,项目团队在面对长达100余米Ⅳ、Ⅴ类围岩洞段的复杂地质条件和紧张的工期任务下,通过科学组织、细致施工,创下平均月开挖进尺130米、最大月进尺200米的施工纪录,为提前实现该节点目标奠定了扎实基础。 目前,地下主厂房开挖作业已全面铺开,项目团队将全面协调施工组织、统筹资源配置、强化安全管控,高效推进地下主厂房建设,为打造绿色能源工程按下“加速键”。 湖南省辰溪抽水蓄能电站是湖南省“十四五”重点实施项目,也是目前湖南省湘西地区唯一获得核准建设的抽蓄电站,是辰溪县历史上单体投资规模最大的项目。电站建成后,预计年平均发电量12.77亿千瓦时,每年可节约标煤量45.2万吨,减少排放二氧化碳96万吨,对于优化湖南省能源结构、促进地方经济可持续发展具有重要意义。 (责任编辑:刘开燕) |
