禄丰抽蓄电站节后复工蓄力冲刺“开门红”
|
||||
|
||||
|

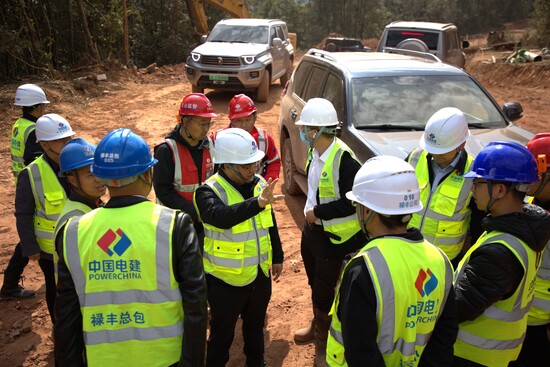

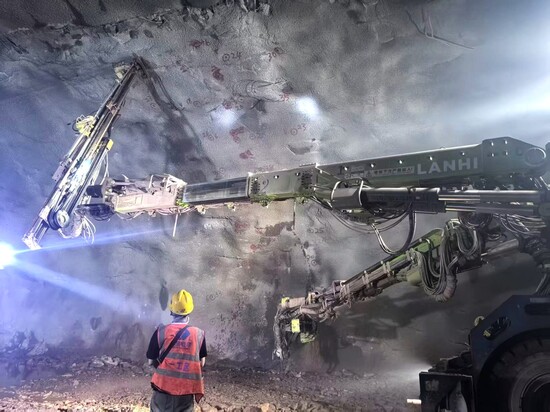

2月25日,春节假期刚过,国家“十四五”重点实施项目、云南省“重中之重”项目——云南禄丰抽水蓄能电站全面复工复产。项目施工现场机械轰鸣、人员热情高涨,上下库连接道路、引水隧洞、地下厂房等关键工作面同步推进,以满格状态按下迎接新一年工作的“加速键”,全力冲刺一季度“开门红”目标。 大年初八,禄丰公司按照复工复产“五个必须”要求全面启动各项工作,各参建单位负责人、关键岗位人员、班组长、大中型设备操作手等500余名参建人员均已返岗工作。为保证队伍稳定、工序衔接顺畅,禄丰公司通过召开复工复产收心会、开展现场检查等举措,确保返岗人员教育、隐患排查等工作落地见效。复工以来,禄丰抽蓄先后完成各类设备维护保养三百余台(套),项目各工作面均已完成复工条件复核,目前重点作业面已投入挖掘机、凿岩台车、起重设备等各类机械设备,实行24小时轮换作业,施工高效有序。 春节期间,禄丰公司科学统筹参建人员轮休与节日施工计划,有效保障了关键工作面的推进速度,为节后全面复工奠定了坚实基础。2月以来经过连续奋战,项目建设迎来多项重大进展:地下厂房一层开挖提前95天顺利完成;泄洪排沙洞于2月初实现洞身段全线贯通,为后续下库拦河坝填筑及河流改道创造了有利条件;加工厂、拌合站等附属工程已基本建设完毕,具备全面投产能力。 针对2026年繁重的建设任务,禄丰公司已制定清晰的“作战图”,在冲刺一季度“开门红”目标基础上,年内将全面完成地下厂房岩锚梁浇筑、实现泄洪排沙洞过流、启动上下水库的填筑工作、取得电网接入方案批复。当前,禄丰抽水蓄能电站全体建设者正以“开局即决战、起步即冲刺”的精气神,抢抓施工黄金期,确保各项节点目标如期实现,为云南省绿色能源高质量发展贡献坚实力量。 禄丰抽蓄电站节后复工攻坚“开门红” 禄丰抽蓄电站节后复工攻坚“开门红” (责任编辑:刘开燕) |
