沙湾水电站1号机组A级检修:以“毫米级”精度决胜汛前攻坚战
|
||||
|
||||

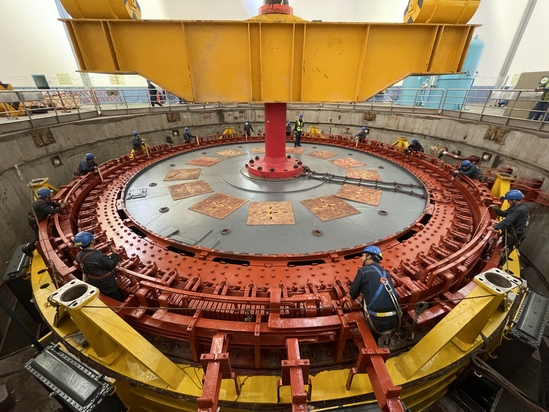

4月30日,随着重达500吨的发电机转子精准落位,大渡河流域的沙湾水电站1号机组A级检修迎来了具有里程碑意义的标志性节点。在大渡河流域汛期将至、压力骤增的紧迫形势下,检修团队凭借“技术+组织”的双轮驱动模式,成功突破了工期、安全、质量三大关键瓶颈,在极限工期内完成了一场争分夺秒的“与洪水赛跑”攻坚战,为保障区域电力稳定供应和防汛安全奠定了坚实基础。 发电机转子吊装堪称此次检修工程的“心脏手术”,其成功与否直接决定着机组能否安全重启。此次吊装的转子整体重量高达500吨,吊装高度超过10米,不仅要求在毫米级精度内实现轴系对中,还需有效规避高空坠落、设备碰撞等一系列高风险隐患。为确保吊装万无一失,检修团队提前对吊装路径进行了精准模拟,并对桥机、平衡梁、吊具等关键设备开展了100%的载荷测试。最终,团队凭借精湛的技术和严谨的态度,实现了转子与定子间隙误差小于0.1毫米的 “零偏差回装”,为机组后续的调试工作赢得了宝贵的时间窗口。 为了能在汛期来临前圆满完成全部检修任务,检修团队开启了“白+黑”双班制的高效作业模式,争分夺秒地推进检修工作。在整个检修过程中,团队实时跟踪设备回装、螺栓紧固、密封测试等关键环节,确保每一个步骤都精准无误。同时,机械、电气、起重等多个专业组密切协同作战,在推进检修工作的同时,同步完成了转轮修复、导水机构优化等一系列技术改造任务,真正实现了“检修一次到位,效能全面提升”的目标。 |
