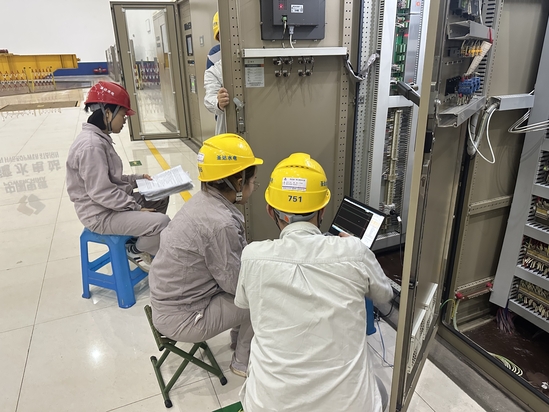

劳动节前夕,大渡河畔的沙湾水电站依然机声隆隆。刚刚过去的这个春天,一场与时间赛跑的检修攻坚战在这里打响。3号机组A级检修刚结束,2号机组C级检修接续开工,两个重点项目交叉推进。面对交叉作业多、工期紧的挑战,一群技术骨干和老师傅挺身而出,用加班加点的坚守,在检修一线写下动人故事。 “我是老机械了,我先上。”机械专家鄢班长的话不多,却掷地有声。3号机组A级检修收尾阶段,一个“拦路虎”突然出现——带桨叶盘车数据不合格,桨叶与转轮室距离超出规程要求,这意味着前期大量对轮找正工作可能推倒重来,而距离计划启动已不足6天。 鄢班长主动请缨,带领机械专业人员连夜翻查历史记录、比对修前修后数据,从桨叶安装角度到转轮室水平度,从联轴器精度到轴承间隙,半夜两点的检修本上密密麻麻写满了测算数据。凭借多年经验,他判断问题出在桨叶与转轮室的配合面上,最终方案确需打磨转轮室。重新打磨后再次盘车——所有数据一次合格!连续数个夜班,鄢班长眼中布满血丝,笑容却格外踏实。 更让人动容的是机组启动会前的故事。启动会定在第三天召开,参与A级检修的李班长、技术人员小王、运行值长李师傅和老师傅杨工四人原本正在轮休。接到通知后,他们没有丝毫犹豫,放弃休假,连夜从外地赶回电站。“机组不并网,我们心里不踏实。”李班长提前联系运行确认安全措施,小王在返程火车上捧着手机学习试验手册。启动会上,刘厂长带领大家深度研学方案、细化分工。 正是这种“时时放心不下”的责任感,让3号机组A级检修于4月24日顺利完工归调。 镜头转向2号机组C级检修现场。4月27日,2号机组C级检修正式开工,而此前的检修准备与进水口潜水检查才是真正的“硬骨头”。 进水口流道内部淤积严重、能见度极差,潜水员需穿戴重装设备进入,属于高风险作业。朱班长主动请缨担任现场指挥,从物资清单梳理到工器具校验,从密封圈备料到桥机检查,他带领班组成员提前一周进入状态。“检修准备做扎实了,开工后才能顺畅。”朱班长在班前会上反复强调。最终,高风险潜水检查顺利完成,为C级检修全面开工扫清了障碍。 检修繁忙,磨不灭的是斗志。劳动节前夕,这些依然坚守一线的身影,用汗水和行动默默书写着自己的答案。致敬每一位平凡的劳动者,致敬每一份不平凡的坚守。 运维人员正在做试验 |
